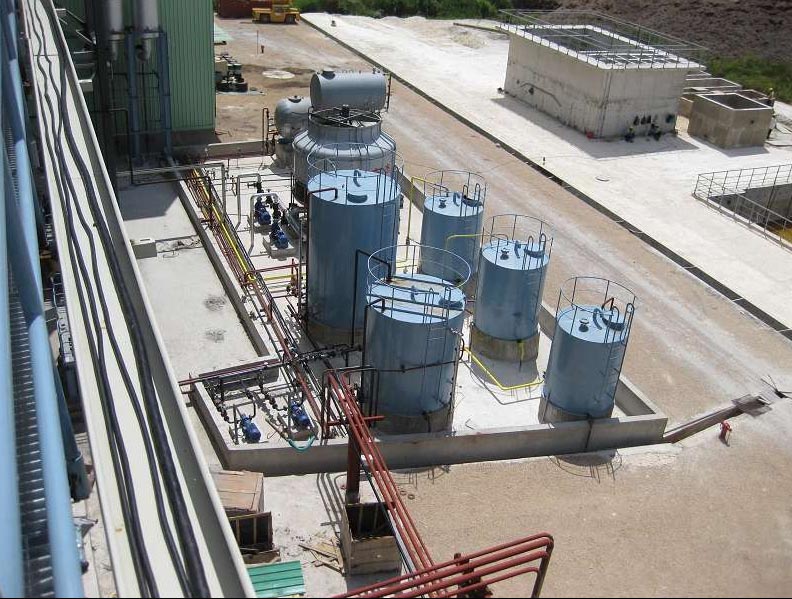

伯利兹综合发电厂项目的建设地位于中美洲伯利兹Orange walk 镇,合同金额:37285779美元,开工日期:2008年1月1日,完工日期:2009年12月24日,该项目为蔗渣和重油联合发电项目,总装机容量为31.5MW,其中:汽轮发电机组两台,装机容量分别为15MW和12.5MW,重油发电机组两台,装机容量分别为2MW。该项目与2009年12月24日正式移交,2010年12月26日通过质量保证期验收,2011年8月11日获得业主方颁发的FAC证书。
